06. Comment obtenir le permis de construire tacite
COMMENT OBTENIR LE PERMIS DE CONSTRUIRE TACITE
Lorsque le silence de l'administration vaut accord tacite
Qu'est-ce que le permis de construire tacite
Ce que recouvre réellement le permis de construire tacite
Lorsqu'un projet nécessite un permis de construire, un dossier complet est transmis au service urbanisme. À compter de sa réception, la mairie dispose d'un délai réglementaire pour statuer. À défaut de décision notifiée dans ce délai, le silence vaut accord et entraîne la délivrance d'un permis de construire tacite, conformément aux articles L.424-1 et R.424-2 du Code de l'urbanisme.
Dès l'acceptation de votre permis ou déclaration vous pourrez démarrer les travaux.
Les autorisations d'urbanisme concernées
L'article R.424-1 du Code de l'urbanisme
Le principe de l'accord tacite ne concerne pas uniquement le permis de construire. L'article R.424-1 du Code de l'urbanisme l'étend à plusieurs autorisations :
Vous retrouvez ces informations sur le récépissé lors du dépôt de la demande en mairie.
LE DELAI D'INSTRUCTION
D'une demande de travaux
Le délai d'instruction varie selon le type de projet et conditionne la naissance d'un permis tacite si la mairie ne répond pas.
Pour une maison individuelle et ses annexes, l'administration dispose de 2 mois à compter de la réception d'un dossier complet pour rendre sa décision. Les déclarations préalables suivent un délai plus court, 1 mois, sauf situations particulières nécessitant des consultations spécifiques, comme les projets situés à proximité d'un monument historique (Art. R.423-24 du Code de l'urbanisme).
Pour les projets plus complexes, tels que les constructions commerciales ou les immeubles, le délai légal s'étend à 3 mois, passé lequel l'absence de réponse peut être interprétée comme un accord tacite.
Le délai d'instruction dépend de la nature du projet.
Le point de départ du délai d'instruction
L'établissement d'un dossier complet
Comme le précise l'article R.423-19 du Code de l'urbanisme, le délai d'instruction ne commence qu'à compter de la réception d'un dossier complet.
- Le numéro d'enregistrement de la demande
- La date de dépôt du dossier
- Le délai d'instruction applicable
En résumé, le délai d'instruction commence uniquement lorsque le dossier est déclaré complet.
Les prolongations du délai d'instruction
Selon les spécificités du projet et du terrain
Dans certains cas, l'administration peut allonger le délai d'instruction d'une demande de permis de construire. Cette extension doit vous être communiquée dans le mois suivant le dépôt du dossier pour être valable. Selon la complexité du projet ou les consultations nécessaires, ce délai supplémentaire peut aller de 1 à 5 mois au-delà de la durée initiale.
Ces prolongations reportent la date à laquelle le permis tacite devient effectif, ce qui rend essentiel le contrôle du récépissé remis par la mairie pour connaître précisément le terme du délai.
Toute prolongation du délai d'instruction doit être notifiée par une demande officielle pour être valable.
LES DEMANDES DE PIECES ILLEGALES
L'effet d'une demande irrégulière sur le délai d'instruction
Depuis l'arrêt du Conseil d'État du 9 décembre 2022, il est établi que les demandes de pièces complémentaires non prévues par le Code de l'urbanisme n'interrompent ni ne prolongent le délai d'instruction.
Concrètement, si l'administration réclame des documents qui ne figurent pas dans les articles R.431-5 et suivants, cette demande irrégulière est sans effet sur le délai d'instruction. À l'issue du délai légal, et si aucune décision expresse n'est rendue, votre permis tacite s'acquiert, sauf situations où un rejet tacite est légalement prévu.
Cette règle protège les demandeurs contre les demandes de pièces illégales ou les tactiques dilatoires, garantissant que le projet puisse avancer conformément aux textes en vigueur.
Seules les demandes de pièces prévues par le Code de l'urbanisme peuvent affecter le délai d'instruction.
Les Exceptions Majeures
Quand le silence vaut rejet
- Lorsque le projet fait l'objet d'une évocation par le ministre chargé des sites ou de la protection des réserves naturelles.
- Lorsque le projet porte sur un immeuble inscrit au titre des monuments historiques.
- Lorsque la décision doit être précédée d'une enquête publique selon le Code de l'environnement.
- Lorsque la consultation de l'Assemblée de Corse est requise.
- Lorsque le projet est situé dans un espace susceptible d'être classé au cœur d'un futur parc national.
- Lorsque la délivrance du permis est subordonnée à une autorisation ou dérogation refusée (par exemple, certaines dérogations du Code de la construction et de l'habitation).
- Lorsque la délivrance du permis dépend d'une autorisation commerciale ou cinématographique et que la commission compétente a émis un avis défavorable.
- Lorsque, en vertu de l'article R.424-3, l'avis de l'Architecte des Bâtiments de France est requis et que cet avis est défavorable ou assorti de prescriptions non levées.

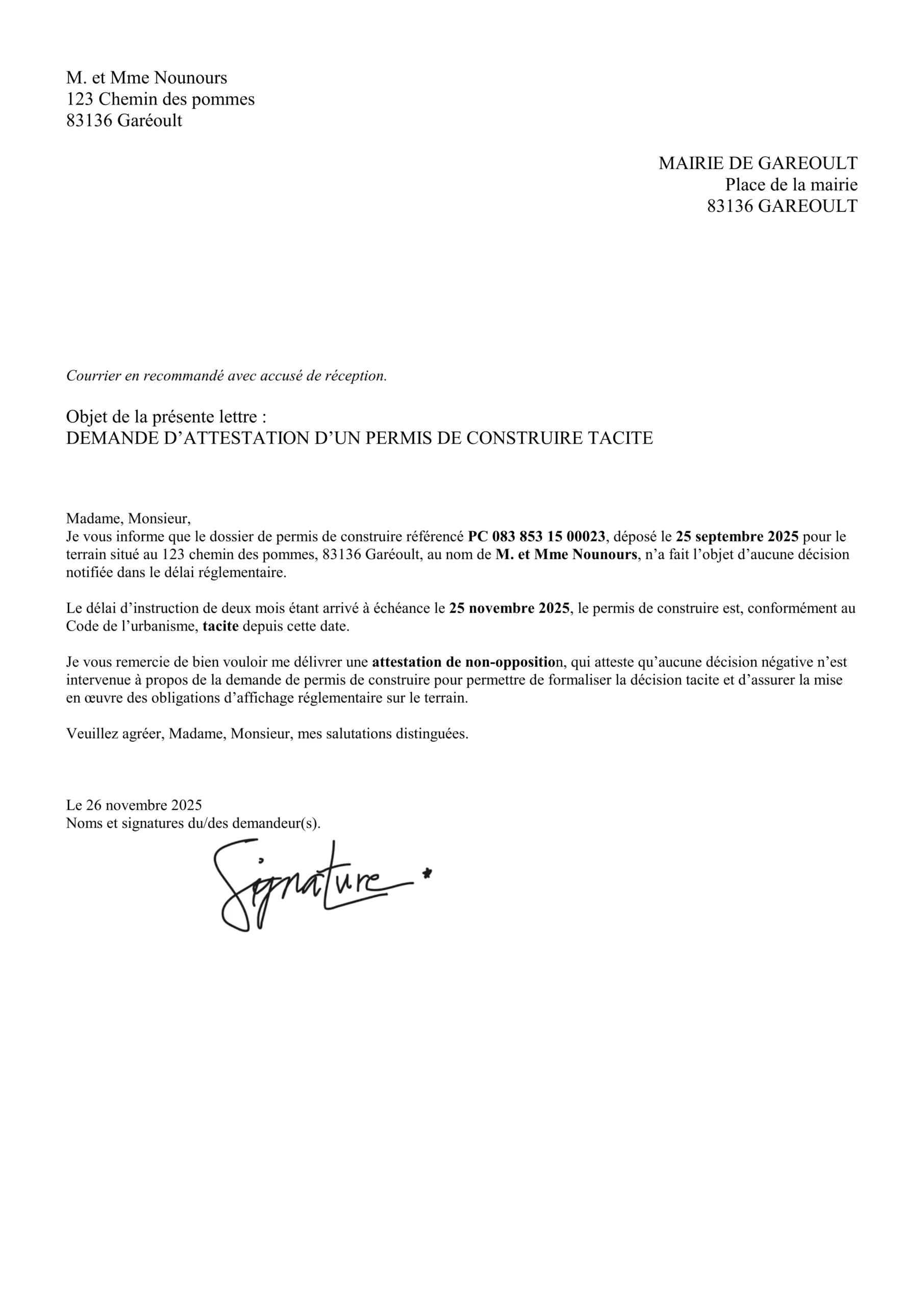

Comment obtenir le certificat de permis tacite ?
Matérialiser un permis de construire tacite

En cas de Refus de Délivrance
Contester un refus et sécuriser votre permis tacite

07. Construction sans permis : prescription et régularisation
01. La prescription pénale : 6 ans L’article L.480-4 du Code de l’urbanisme C’est la plus simple. Le délai de prescription pénale est de 6 ans à partir de la date d’achèvement des travaux. Passé ce délai, la mairie ne peut plus vous poursuivre devant le tribunal correctionnel. La prescription pénale vous protège uniquement du…

05. Les pièces du permis de construire d’une maison
21 décembre 2025 par Mickaël Lerussé dans Le Permis de construire

03. Ce que vous devez faire une fois le permis accordé
21 octobre 2025 par Mickaël Lerussé dans Le Permis de construire, Le projet de construction

02. La demande de pièces complémentaires d’un permis
10 octobre 2025 par Mickaël Lerussé dans Droit de l’urbanisme, Le Permis de construire
